cien Δημοσιεύτηκε Μάιος 24 , 2023 Δημοσιεύτηκε Μάιος 24 , 2023 άρα η καντίνα σου έχει άδεια από το συγκοινωνιών; και δεν την έχει συνδέσει με τα δίκτυα νερού και αποχέτευσης της περιοχής;
TheoX Δημοσιεύτηκε Μάιος 30 , 2023 Δημοσιεύτηκε Μάιος 30 , 2023 (edited) On 24/5/2023 at 11:37 ΠΜ, cien said: άρα η καντίνα σου έχει άδεια από το συγκοινωνιών; και δεν την έχει συνδέσει με τα δίκτυα νερού και αποχέτευσης της περιοχής; Η τροχήλατη που πήρα πλέον ναι έχει άδεια από το συγκοινωνιών , πήγα πριν 3 μέρες έκανα αίτηση για ρεύμα και νερό σε μια βδομάδα θα τα βάλουν είπαν. Είμαι τυχερός γιατί κολώνα είχα μέσα στο οικόπεδο και το δίκτυο του νερού περνάει ακριβώς απέξω. Edited Μάιος 30 , 2023 by TheoX δεν ειχα βαλει τονους

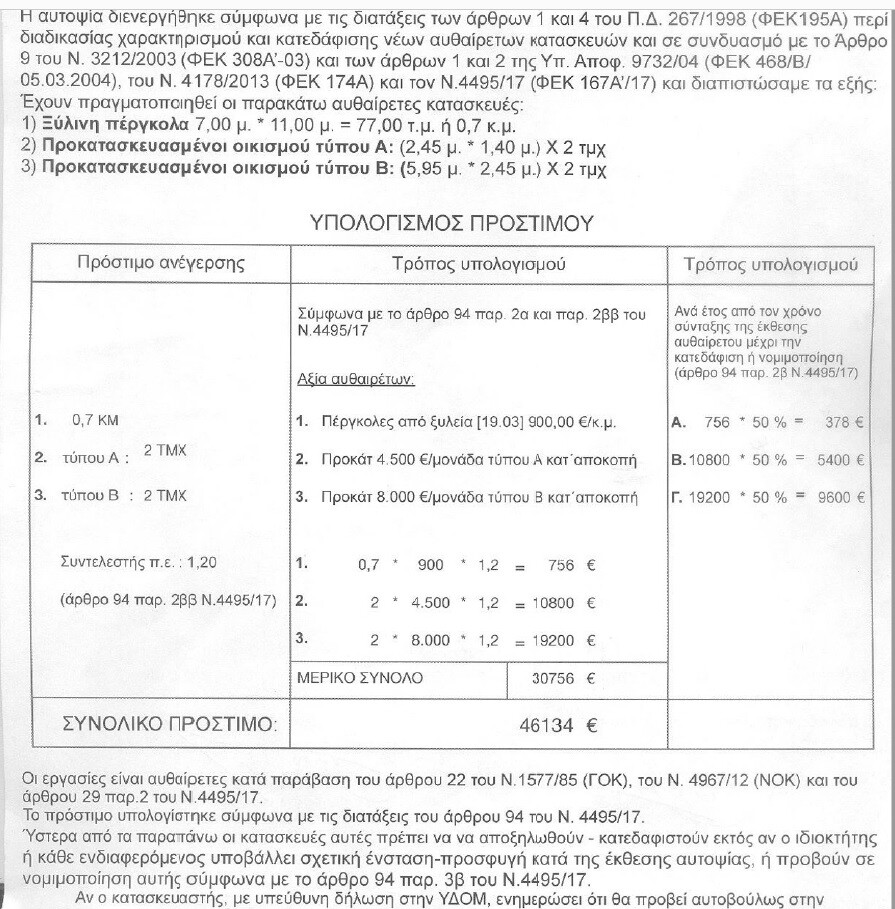

member2006 Δημοσιεύτηκε Ιούνιος 26 , 2023 Δημοσιεύτηκε Ιούνιος 26 , 2023 (edited) Τοποθέτηση ISOBOX σε εργοταξιακό χώρο ο οποίος βρίσκεται σε παραδοσιακό οικισμό, εκδόθηκε ΕΕΜΚ - η Πολεοδομία την ακύρωσε επειδή δεν περασε ΣΑ, και ρωτώ τι να ελέγξει το ΣΑ στον εργοταξιακό οικίσκο ; την μορφή ή την όψη ; μιλάμε για προσωρινή κατασκευή που θα αφαιρεθεί με το πέρας των εργασιών.... Πρόστιμο 43.000 € ( 2 isoboxes (6*2,5) και 2 τουαλέτες χημικές) Υπάρχει κάποιος με παρόμοια περίπτωση που μπορεί να δώσει κάποια ιδέα; Edited Ιούνιος 26 , 2023 by member2006
Pavlos33 Δημοσιεύτηκε Ιούνιος 26 , 2023 Δημοσιεύτηκε Ιούνιος 26 , 2023 (edited) Πραγματικά, από τα πιο τρελά που μπορούν να συμβούν. Η ακύρωση έγινε λόγω δειγματοληπτικού ελέγχου ή έπειτα από καταγγελία; Το πόρισμα αναφέρει ότι η εν λόγω άδεια ανακαλείται λόγω έλλειψης έγκρισης Σ.Α; Από πότε οι εργοταξιακοί οικίσκοι οι οποίοι θα απομακρυνθούν μετά το πέρας του έργου (όπως ορθώς αναφέρεις) και οι οποίοι εξυπηρετούν μόνο τις ανάγκες του έργου, ελέγχονται από το Σ.Α; Εννοείται ότι θα πρέπει να γίνει ένσταση και ότι άλλο απαιτείται για να αρθεί αυτός ο παραλογισμός. P/S: Δεν ξέρω αν σου είναι εύκολο να ανέβαζες (σβήνοντας στοιχεία) το πόρισμα ή μέρος αυτού για να το διαβάσουμε. Edited Ιούνιος 26 , 2023 by Pavlos33
member2006 Δημοσιεύτηκε Ιούνιος 26 , 2023 Δημοσιεύτηκε Ιούνιος 26 , 2023 (edited) Καταγγελία ... σημειωτέον ο τυπικός χρόνος έγκρισης από ΣΑ και αρχαιολογία στην συγκεκριμένη περιοχή ξεπερνά τους 12 μήνες , άρα και να θέλεις να πάρεις τις εγκρίσεις θα τινάξεις το έργο στον αέρα λόγω χρόνου , όσον αφορά την πέργκολα ( η οποία ούτως η άλλως είναι πρόχειρη και χρησιμοποιέιται τους καλοκαιρινούς μήνες) συμφωνήσαμε και δεν είχαμε αντίρρηση να μπει ένα πρόστιμο ή να αφαιρεθεί - αλλά για τους οικίσκους και τις τουαλέτες;;; Edited Ιούνιος 26 , 2023 by Pavlos33
Recommended Posts
Δημιουργήστε ένα λογαριασμό ή συνδεθείτε προκειμένου να αφήσετε κάποιο σχόλιο
Πρέπει να είστε μέλος για να μπορέσετε να αφήσετε κάποιο σχόλιο
Δημιουργία λογαριασμού
Κάντε μια δωρεάν εγγραφή στην κοινότητά μας. Είναι εύκολο!
Εγγραφή νέου λογαριασμούΣύνδεση
Εάν έχετε ήδη λογαριασμό; Συνδεθείτε εδώ.
Συνδεθείτε τώρα
