moie Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 Καλημέρα σας, έχουμε περίπτωση άδειας μικρής κλίμακας κλίμακας που έληξε πριν ένα μήνα, (ημερομηνία έκδοσης 1/10/2020). Ενημερώθηκα από ΤΕΕ ότι σύμφωνα με άρθρο 152 ν. 4759/2020 στις άδειες οι οποίες εκδόθηκαν στο διάστημα 1/3/2020 έως 31/3/2021 παίρνουν παράταση. Το ερώτημα μου είναι το εξής: Η εεμκ μου είναι τελικά σε ισχύ μέχρι 31/3/2022; Ευχαριστώ εκ των προτέρων για τον χρόνο σας.
ΚΑΝΑ Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 (edited) Για της Μ/Κ δεν ισχύει αυτό που σου είπε το ΤΕΕ , (αλλά ισχύει μόνο για προεγκρίσεις - Ο.Α -γνωστοποίηση εργασιών-αποπερατώσεις όψεων) Ας σου πούνε βάσει ποιας παραγράφου του άρθ 42 Ν 4495/17 ισχύει Δες το άρθ 152 ν 4759/20 λέει Άρθρο 152 Αναστολή πολεοδομικών προθεσμιών λόγω COVID-19 Αναστέλλονται για το διάστημα από την 1η Μαρτίου 2020 έως και την 31η Μαρτίου 2021: α. η προθεσμία της περ. δ΄ του άρθρου 28 του ν. 4495/2017 (Α΄ 167), β. οι προθεσμίες της περ. α΄ της παρ. 3 και της παρ. 4 του άρθρου 94 του ν. 4495/2017 πλην του τελευταίου εδαφίου αυτής, γ. οι προθεσμίες του άρθρου 42 του ν. 4495/2017. Η ως άνω αναστολή παρατείνει και τον αντίστοιχο χρόνο ισχύος των πράξεων του άρθρου 42 του ν. 4495/2017. το άρθ 42 ν 4495/17 όμως ενώ στην επικεφαλίδα λέει Άρθρο 42 Ισχύς, αναθεώρηση και ενημέρωση οικοδομικών αδειών και προεγκρίσεων και εγκρίσεων μικρής κλίμακας και γνωστοποίησης πρόσθετων εργασιών στο κείμενο του δεν λέει τίποτα για Μ/Κ ή Ε.Ε.Δ.Μ.Κ 1. Η προέγκριση οικοδομικής άδειας ισχύει για ένα (1) έτος για κτίρια συνολικής επιφανείας έως και πέντε χιλιάδες (5.000) τ.μ. και για δύο (2) έτη για κτίρια συνολικής επιφανείας άνω των πέντε χιλιάδων (5.000) τ.μ.. 2. Η οικοδομική άδεια ισχύει για τέσσερα (4) έτη από τη χορήγησή της. Κατ’ εξαίρεση, άδειες για την ανέγερση κτιρίου ή κτιρίων με συνολική επιφάνεια μεγαλύτερη των πέντε χιλιάδων (5.000) τετραγωνικών μέτρων ισχύουν για έξι (6) έτη, ενώ οι άδειες κατεδαφίσεων, εκσκαφών, επιχώσεων, διαμορφώσεων και κοπής δέντρων ισχύουν για ένα (1) έτος από τη χορήγησή τους. Οι άδειες νομιμοποίησης αυθαίρετων κατασκευών, στις οποίες δεν προβλέπεται η εκτέλεση οικοδομικών εργασιών τους, δεν έχουν χρόνο ισχύος.[Σ1] 3. Η προέγκριση της οικοδομικής άδειας αναθεωρείται, ύστερα από αίτηση του δικαιούχου μέσα στον χρόνο ισχύος της, πριν από την έκδοση της οικοδομικής αδείας, αν τροποποιηθούν τα δικαιολογητικά στοιχεία ή διαγράμματα που έχει εγκρίνει η Υπηρεσία Δόμησης (Υ.ΔΟΜ.) ή λόγω προδήλου σφάλματος. 4. Αν τροποποιηθούν διαγράμματα ή η αρχιτεκτονική μελέτη ή μεταβληθούν οι λοιπές μελέτες για τις οποίες δεν επιτρέπεται η ενημέρωση της άδειας ή αν απαιτούνται εγκρίσεις από άλλους φορείς ή λόγω προδήλου σφάλματος, η προέγκριση και η οικοδομική άδεια αναθεωρούνται κατά τη διάρκεια ισχύος τους. 5. Η οικοδομική άδεια αναθεωρείται, μετά τη λήξη της, για την παράταση της ισχύος της, ύστερα από αίτηση του δικαιούχου και αυτοψία από ελεγκτή δόμησης : α) για τέσσερα (4) έτη από την ημερομηνία λήξης της και σύμφωνα με τις διατάξεις που ισχύουν κατά τον χρόνο έκδοσης της πράξης αναθεώρησης, αν μέχρι τη λήξη της ισχύος της άδειας δεν έχει περατωθεί ο φέρων οργανισμός του κτιρίου, β) για τέσσερα (4) έτη από την ημερομηνία λήξης της και σύμφωνα με τις διατάξεις που ίσχυαν κατά τον χρόνο έκδοσής της, αν μέχρι τη λήξη της ισχύος της άδειας έχει περατωθεί ο φέρων οργανισμός του κτιρίου, γ) για αόριστο χρόνο και σύμφωνα με τις διατάξεις που ίσχυαν κατά τον χρόνο έκδοσής της, αν μέχρι τη λήξη της ισχύος της άδειας ή της πράξης αναθεώρησής της έχουν περατωθεί ο φέρων οργανισμός, οι όψεις του κτιρίου και η στέγη του κτιρίου, όπου αυτή είναι υποχρεωτική και εφόσον ο ιδιοκτήτης και ο επιβλέπων μηχανικός του έργου υποβάλλουν υπογεγραμμένο χρονοδιάγραμμα προόδου της εκτέλεσης του έργου στην αρμόδια Υ.ΔΟΜ.. Στην περίπτωση μεταβολής του χρονοδιαγράμματος, ο ιδιοκτήτης υποχρεούται να ενημερώσει εγγράφως την Υ.ΔΟΜ. και τον αρμόδιο επιβλέποντα μηχανικό πριν από οποιαδήποτε έναρξη συνέχιση των εργασιών. Οι εγκρίσεις εργασιών δόμησης μικρής κλίμακας ισχύουν ένα (1) έτος από την έκδοσή τους, με δυνατότητα αναθεώρησης του χρόνου ισχύος τους κατά ένα (1) έτος. Η άδεια κατεδάφισης αναθεωρείται, μετά τη λήξη της, για παράταση του χρόνου ισχύος της κατά ένα (1) έτος. 6. Γνωστοποίηση εκτέλεσης πρόσθετων εργασιών της περ. δ΄ του άρθρου 28 απαιτείται κατά την εκτέλεση εργασιών οικοδομικής άδειας που βρίσκεται σε ισχύ, για την εκτέλεση πρόσθετης εργασίας ή προσθήκης, κατ’ επέκταση ή καθ’ ύψος, της εκδοθείσας αδείας, η οποία δεν περιλαμβάνεται στα εγκεκριμένα σχέδια που συνοδεύουν την οικοδομική άδεια και υπάρχει η δυνατότητα να εκδοθεί άδεια αναθεώρησης για την εκτέλεση αυτής, σύμφωνα με τις διατάξεις που ισχύουν κατά τον χρόνο υποβολής της άδειας αναθεώρησης. Η δήλωση γνωστοποίησης εκτέλεσης πρόσθετων εργασιών υπογράφεται από τον κύριο του έργου και συνοδεύεται από τεχνική έκθεση του εξουσιοδοτημένου επιβλέποντος μηχανικού. Η γνωστοποίηση αυτή υποβάλλεται ηλεκτρονικά, μέσω της Ενιαίας Ψηφιακής Πύλης της Δημόσιας Διοίκησης (gov.gr), και καταχωρίζεται στον ηλεκτρονικό φάκελο της άδειας πριν από την έναρξη των εργασιών αυτών. Στη γνωστοποίηση αναφέρονται όλες οι πρόσθετες εργασίες που εκτελούνται και, εντός διαστήματος τεσσάρων (4) μηνών, υποβάλλεται πλήρης συμπληρωματική μελέτη. Σε κάθε περίπτωση, η μελέτη αυτή πρέπει να κατατίθεται πριν από την ημερομηνία αυτοψίας από τον ελεγκτή μηχανικό, που προβλέπεται από τη διαδικασία ελέγχου εφαρμογής οικοδομικών αδειών του άρθρου 45. Αν δεν υποβληθεί εγκαίρως η γνωστοποίηση εκτέλεσης πρόσθετων εργασιών, οι πρόσθετες αυτές εργασίες καταγράφονται ως αυθαίρετες ή ως πολεοδομικές παραβάσεις, ανάλογα με την κατηγορία στην οποία υπάγονται, και επιβάλλεται διακοπή οικοδομικών εργασιών.[Σ2] 7. Άδειες δόμησης και εγκρίσεις δόμησης, οι οποίες έχουν εκδοθεί σύμφωνα με τις διατάξεις του ν.4030/2011 (Α249), αναθεωρούνται ως προς το χρόνο ισχύος, σύμφωνα με τα όσα ίσχυαν κατά το χρόνο έκδοσής τους και τις διατάξεις του ν.4030/2011. Σε περίπτωση εκτέλεσης πρόσθετων οικοδομικών εργασιών, οι ανωτέρω άδειες αναθεωρούνται σύμφωνα με τις διατάξεις του παρόντος νόμου. 8. Οι ιδιοκτήτες οφείλουν να αποπερατώνουν τις όψεις του κτιρίου : α) εντός (4) τεσσάρων ετών από την υλοποίηση του φέροντος οργανισμού, που αποδεικνύεται από το πόρισμα του ελεγκτή δόμησης σε κατασκευές οι οποίες βρίσκονται σε κέντρα πόλεων, σε παραδοσιακά τμήματα πόλεων, σε παραδοσιακούς οικισμούς, σε περιοχές ιδιαίτερου φυσικού κάλλους, σε αρχαιολογικούς χώρους, καθώς και σε ιστορικούς τόπους, β) εντός έξι (6) ετών από την υλοποίηση του φέροντος οργανισμού που αποδεικνύεται από το πόρισμα του ελεγκτή δόμησης σε κατασκευές, οι οποίες βρίσκονται σε όλες τις άλλες περιοχές. Σε περίπτωση αδυναμίας αποπεράτωσης των όψεων, οι ιδιοκτήτες οφείλουν να ενημερώσουν εγγράφως την οικεία Υ.ΔΟΜ. και να υποβάλουν, το αργότερο εντός έξι (6) μηνών από τη λήξη της προθεσμίας των έξι (6) ετών, σχετική μελέτη στο Συμβούλιο Αρχιτεκτονικής, καθώς και να προβούν στην εκτέλεση των προβλεπόμενων εργασιών. Η μελέτη περιλαμβάνει τεχνική έκθεση με περιγραφή κατασκευών, συνοδευόμενη από ενδεικτικές όψεις. Οι κατασκευές αυτές επιτρέπεται να είναι από όποιο υλικό συνάδει κατά περίπτωση, όπως ξύλινα πάνελ, επιφάνειες από διάτρητη λαμαρίνα, σύνθετες κατασκευές με ορθοστάτες και πλήρωση των κενών με ξύλο, καραβόπανο ή όποιο άλλο υλικό κρίνει το Συμβούλιο Αρχιτεκτονικής ότι : αα) αποκόπτει την ημιτελή κατασκευή, που δεν είναι εναρμονισμένη αισθητικά με το περιβάλλον, από τη δημόσια θέα, ββ) αναβαθμίζει αισθητικά τον περιβάλλοντα χώρο, γγ) έχει κατασκευαστική δομή η οποία εξασφαλίζει την ασφάλεια των πολιτών. Σε περίπτωση μη υποβολής μελέτης ή μη υλοποίησης αυτής από τον ιδιοκτήτη επιβάλλεται ετήσιο πρόστιμο διατήρησης, το ύψος του οποίου, η διαδικασία επιβολής και κάθε άλλο θέμα σχετικό με την εφαρμογή του παρόντος καθορίζονται με απόφαση του Υπουργού Περιβάλλοντος και Ενέργειας. 9. Η οικοδομική άδεια αναθεωρείται κατά το χρόνο ισχύος της, αν παραιτηθεί ή αντικατασταθεί αλλάξει ο επιβλέπων μηχανικός, με αίτηση που συνοδεύεται από : α) λεπτομερή τεχνική έκθεση του νέου επιβλέποντος μηχανικού, η οποία περιλαμβάνει αναλυτική περιγραφή του σταδίου των εργασιών και φωτογραφίες της κατασκευής και του περιβάλλοντος χώρου, β) δήλωση του μηχανικού που αντικαθίσταται για τη σύννομη περάτωση των εργασιών που έχει επιβλέψει, η οποία συνοδεύεται από τεχνική έκθεση, καθώς και φωτογραφίες της κατασκευής και του περιβάλλοντος χώρου. Οι οικοδομικές εργασίες στην περίπτωση αυτή διακόπτονται αμέσως και επαναλαμβάνονται μόνο μετά την αναθεώρηση της άδειας και την ανάληψη επίβλεψης από νέο μηχανικό. Αν υποβληθεί δήλωση παραίτησης του επιβλέποντος μηχανικού, η οποία συνοδεύεται από τεχνική έκθεση με τις εκτελεσθείσες εργασίες, διακόπτονται αμέσως οι οικοδομικές εργασίες και η συνέχισή τους επιτρέπεται μόνο μετά την αναθεώρηση της αδείας και την ανάληψη επίβλεψης από νέο μηχανικό. Ο επιβλέπων θεωρείται ότι απέχει από την επίβλεψη των εργασιών δόμησης που ανέλαβε και απαλλάσσεται των ευθυνών του μόνο αν δηλώσει εγγράφως την αποχή από την επίβλεψη στην αρμόδια Υ.ΔΟΜ.. Οι κρατήσεις και οι εισφορές που καταβλήθηκαν κατά την έκδοση των αδειών συμψηφίζονται κατά την έκδοση της αναθεώρησής τους. Αν δεν είναι απαραίτητη η αναθεώρηση αλλά μόνο η ενημέρωση του φακέλου της άδειας, δεν απαιτούνται πρόσθετες οικονομικές επιβαρύνσεις. 10. Ενημέρωση του φακέλου της οικοδομικής άδειας, ανεξάρτητα από τον χρόνο ισχύος της οικοδομικής άδειας, πραγματοποιείται στις εξής περιπτώσεις : α) αλλαγή ιδιοκτήτη, β) τροποποιήσεις των μελετών, εφόσον δεν μεταβάλλονται τα πολεοδομικά μεγέθη κάλυψης, δόμησης, όγκου, ύψους, οι πλάγιες και οπίσθιες αποστάσεις και ο υπολογισμός των αναγκών σε χώρους στάθμευσης (άρθρο 39 παρ.3β του ν.4495/2017) του διαγράμματος κάλυψης και με την προϋπόθεση υποβολής τυχόν απαραίτητων εγκρίσεων από άλλους φορείς ή συλλογικά όργανα,[Σ3] γ) μεταβολές των διαστάσεων του κτιρίου ή του οικοπέδου, εφόσον με τις αποκλίσεις αυτές δεν παραβιάζονται κοινόχρηστοι χώροι. Οι αποκλίσεις αυτές δεν επιτρέπεται να είναι μεγαλύτερες του δύο τοις εκατό (2%), με μέγιστο τα είκοσι (20) εκατοστά όσον αφορά το κτίσμα, ή μεγαλύτερες του δύο τοις εκατό (2%), με μέγιστο τα σαράντα (40) εκατοστά όσον αφορά τα μήκη των πλευρών του οικοπέδου και με την προϋπόθεση υποβολής τυχόν απαραίτητων εγκρίσεων από άλλους φορείς ή συλλογικά όργανα, δ) αποκλίσεις θέσης του κτιρίου, εφόσον με τις αποκλίσεις αυτές δεν παραβιάζονται κοινόχρηστοι χώροι. Οι αποκλίσεις αυτές δεν επιτρέπεται να είναι μεγαλύτερες του δύο τοις εκατό (2%), με μέγιστο τα δέκα είκοσι (20) εκατοστά όσον αφορά τη θέση του κτίσματος και με την προϋπόθεση υποβολής τυχόν απαραίτητων εγκρίσεων από άλλους φορείς ή συλλογικά όργανα.[Σ4] 11. Μετά την έκδοση της αναθεώρησης, η αρχική οικοδομική άδεια και οποιεσδήποτε προγενέστερες αναθεωρήσεις δεν έχουν ισχύ ως προς τα μεταβαλλόμενα στοιχεία. 12. Αν οι οικοδομικές εργασίες διακοπούν χωρίς υπαιτιότητα του δικαιούχου της άδειας, είτε κατά το χρόνο αρχικής ισχύος της άδειας είτε κατά το χρόνο ισχύος της ύστερα από αναθεώρηση, η ισχύς της άδειας δόμησης παρατείνεται αναλόγως με απόφαση του Συντονιστή Αποκεντρωμένης Διοίκησης, ύστερα από γνωμοδότηση του Συμβουλίου Πολεοδομικών Θεμάτων και Αμφισβητήσεων, στο οποίο έχει εισηγηθεί η αρμόδια Υ.ΔΟΜ.. 13. Αν αναθεωρηθεί άδεια δόμησης ή οικοδομική άδεια, που βρίσκεται σε ισχύ δεν επιβάλλεται πρόστιμο αυθαίρετης κατασκευής, εφόσον τηρείται το περίγραμμα της οικοδομής, ο συντελεστής δόμησης και ο συντελεστής όγκου. Σε διαφορετική περίπτωση, ακολουθείται η διαδικασία γνωστοποίησης εκτέλεσης πρόσθετων εργασιών της παρ.6. Edited Νοέμβριος 1 , 2021 by Pavlos33 αλλαγή χρώματος γραμματοσειράς
moie Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 (edited) Σε ευχαριστώ πολύ συνάδελφε για την διευκρίνιση, θέλω να πάρω παράταση για έναν χρόνο (έληξε πριν ένα μήνα), μήπως γνωρίζεις την διαδικασία που πρέπει να ακολουθήσω; Edited Νοέμβριος 1 , 2021 by Pavlos33 διαγραφή παράθεσης του αμέσως προηγούμενου μηνύματος
ΚΑΝΑ Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 Μετά τη λήξη της μπαίνεις στο e-άδειες και επιλέγεις την αντίστοιχη πράξη "ως προς το χρόνο ισχύος της" (είναι δύσκολη η περιγραφή -αλλά δεν είναι και κακό να πειραματιστείς ) 1

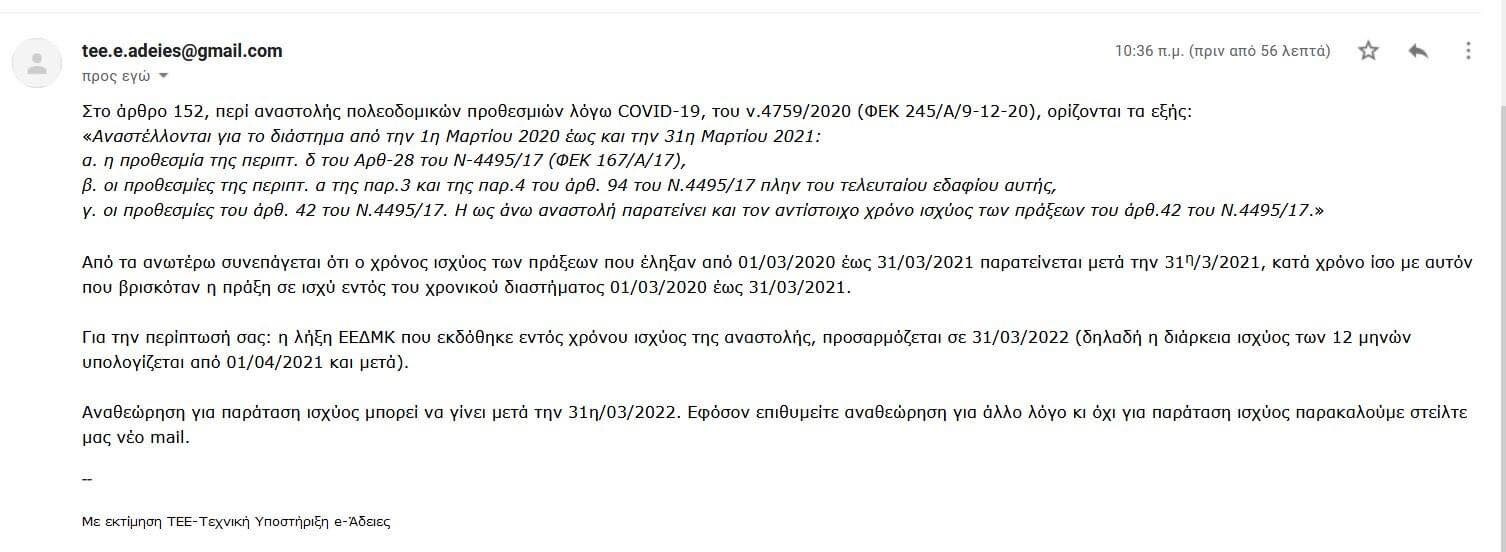

moie Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 Συνάδελφε παραθέτω το εξής email.
ΚΑΝΑ Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 Για ξαναρώτησε τους με νέο email παραθέτοντας το άρθρο 42 του Ν 4495/17 στο οποίο πουθενά δεν αναφέρεται ο χρόνος ισχύος των Ε.Ε.Δ.Μ.Κ. ??
moie Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 Άρα θεωρείς συνάδελφε να πάμε σε αναθεώρηση ώστε να κάνουμε ανανέωση κατά 1 έτος και ας έληξε 1 Οκτώβρη του 2021;
ΚΑΝΑ Δημοσιεύτηκε Νοέμβριος 1 , 2021 Δημοσιεύτηκε Νοέμβριος 1 , 2021 Ναι αυτό αναφέρει η ΥΠΕΝ/ΔΑΟΚΑ/43266/1174/ΦΕΚ 1843Β/13-5-2020 στο άρθ 5 και η απόφαση για την Ηλεκτρ έκδοση αδειών Οι εγκρίσεις εργασιών δόμησης μικρής κλίμακας ισχύουν για ένα (1) έτος από την έκδοσή τους, με δυνατότητα αναθεώρησης του χρόνου ισχύος τους κατά ένα επιπλέον (1) έτος. Σε περίπτωση μη ολοκλήρωσης των εργασιών της έγκρισης εντός του ανωτέρω διαστήματος, είναι δυνατή η παράταση της διάρκειας ισχύος της Έγκρισης Εργασιών για ένα έτος ακόμη μετά από σχετική αίτηση του ιδιοκτήτη και αιτιολογημένη έκθεση του μηχανικού.
chris Δημοσιεύτηκε Φεβρουάριος 21 , 2022 Δημοσιεύτηκε Φεβρουάριος 21 , 2022 ΕΕΜΚ που έχει ήδη αναθεωρηθεί για παράταση ισχύος κατά 1 χρόνο, μπορεί να αναθεωρηθεί ξανά και δεύτερη φορά για το χρόνο ισχύος της;
Pavlos33 Δημοσιεύτηκε Φεβρουάριος 21 , 2022 Δημοσιεύτηκε Φεβρουάριος 21 , 2022 Μπορείς για ένα ακόμη έτος 4. Οι εγκρίσεις εργασιών δόμησης μικρής κλίμακας ισχύουν για ένα (1) έτος από την έκδοσή τους, με δυνα- τότητα αναθεώρησης του χρόνου ισχύος τους κατά ένα επιπλέον (1) έτος. Σε περίπτωση μη ολοκλήρωσης των εργασιών της έγκρισης εντός του ανωτέρω διαστήμα- τος, είναι δυνατή η παράταση της διάρκειας ισχύος της Έγκρισης Εργασιών για ένα έτος ακόμη μετά από σχετική αίτηση του ιδιοκτήτη και αιτιολογημένη έκθεση του μη- χανικού. Σε περίπτωση που εντός του χρόνου ισχύος της έγκρισης εργασιών ο ιδιοκτήτης προτίθεται να εκτελέσει νέες εργασίες που εμπίπτουν στην παρ. 2 του άρθρου 29 του ν. 4495/2017, η έγκριση αναθεωρείται και υποβάλ- λεται από τον μηχανικό συνολικός προϋπολογισμός των εργασιών (παλαιών και νέων) προκειμένου να ελεγχθεί το ανώτατο όριο προϋπολογισμού των είκοσι πέντε χι- λιάδων ευρώ (25.000) όπως αυτό ορίζεται στην ανωτέρω παράγραφο. Στην περίπτωση που οι εργασίες ολοκλη- ρωθούν πριν τη λήξη ισχύος της ΕΕΔΜΚ, ο μηχανικός δύναται να υποβάλλει σχετική δήλωση στο ηλεκτρονικό σύστημα αδειών. 1
Recommended Posts
Δημιουργήστε ένα λογαριασμό ή συνδεθείτε προκειμένου να αφήσετε κάποιο σχόλιο
Πρέπει να είστε μέλος για να μπορέσετε να αφήσετε κάποιο σχόλιο
Δημιουργία λογαριασμού
Κάντε μια δωρεάν εγγραφή στην κοινότητά μας. Είναι εύκολο!
Εγγραφή νέου λογαριασμούΣύνδεση
Εάν έχετε ήδη λογαριασμό; Συνδεθείτε εδώ.
Συνδεθείτε τώρα
