Μετάβαση στο περιεχόμενο

lamgar

Members
  • Περιεχόμενα

    72
  • Εντάχθηκε

  • Τελευταία επίσκεψη

Everything posted by lamgar

  1. Έχω περίπτωση στην οποία έκανα τις διορθώσεις 8-1 και πήγε στο στάδιο 09 21-1. Ακόμη βέβαια δεν έχει πληρωθεί. Έχω όμως και 2 περιπτώσεις που έκανα τις διορθώσεις 20-2 και 26-2 αντίστοιχα και ακόμα τίποτα. (στάδιο 8α)
  2. Ξεκινάνε από 20/4 που λήγει η προθεσμία. 19-7 η νέα προθεσμία ολοκλήρωσης (ζήτησα 90 μέρες)
  3. Όσον αφορά την αίτηση για παράταση ζήτησα και εγώ την προηγούμενη Πέμπτη 8-3, την ενέκριναν στις 12-3. Η προθεσμία έληγε στις 20-4. Ζήτησα παράταση 3 μήνες για λόγους κακών καιρικών συνθηκών που δεν επέτρεψαν την ολοκλήρωση των εργασιών.

  4. Δοκίμασε να το ανοίξεις σαν αρχείο xml και όχι να το εισάγεις σαν ενημέρωση στοιχείων. Την πρώτη ενεργειακή επιθεώρηση την έχεις κάνει εσύ?
  5. Νομίζω ότι τα βγάζει μηδενικά επειδή δεν έχουν καταχωρηθεί ακόμη στην αντίστοιχη καρτέλα με τα λοιπά έξοδα.
  6. Καλημέρα! Θα το αλλάξεις στο ΠΑΡΑΡΤΗΜΑ VI στο τέλος και στην καρτέλα καταχώρηση δαπανών (στάδιο 07) και είσαι οκ!
  7. Όχι δεν υπάρχει πρόβλημα να σπάσει το ποσό των ιδίων κεφαλαίων σε 2 καταθέσεις. Το θέμα είναι καλύψει την συμμετοχή του.

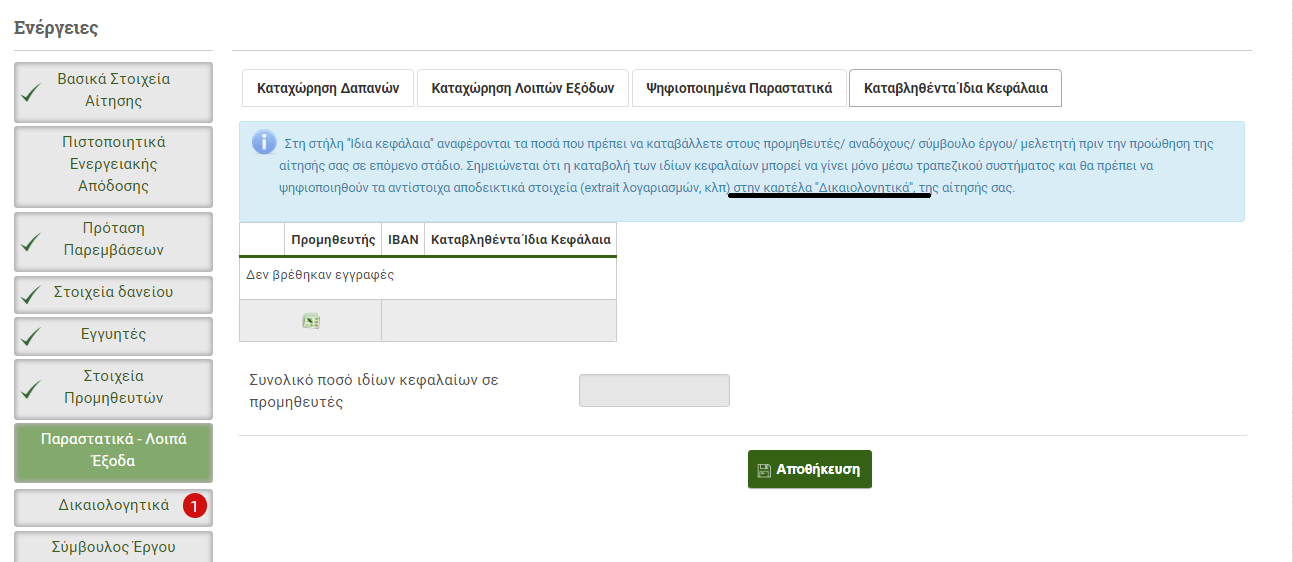

  8. Ναι θα πρέπει να κάνει εγγραφή όπως οι προμηθευτές και ο σύμβουλος έργου.
  9. Την πληρωνόμαστε από το πρόγραμμα όπως και την αμοιβή του συμβούλου έργου. (παραστατικό με πίστωση)
  10. Στην περίπτωση που εκδίδουμε άδεια μικρής κλίμακας για εγκατάσταση αυτόνομου συστήματος θέρμανσης (λ) 1 από τα δικαιολογητικά που ζητούνται είναι η μελέτη θέρμανσης. Πως το ξεπερνάμε αυτό στην περίπτωση του μονοσωληνίου που δεν απαιτείται? Και το γεγονός ότι δεν απαιτείται σε αυτήν την περίπτωση (α) που το έχεις βρει?
  11. Ο επιλέξιμος προϋπολογισμός μπορεί να μειωθεί (άρα να αλλάξει) δεν μπορεί να αυξηθεί. Στο τέλος, όταν δηλαδή θα κοπούν τα τιμολόγια με βάση το σωστό προϋπολογισμό (μειωμένο σε σχέση με τον επιλέξιμο) θα καταχωρηθούν στην καρτέλα οι δαπάνες σωστά με βάση τα τιμολόγια και θα ανέβει και το ΠΑΡΑΡΤΗΜΑ VI και είσαι καλυμμένος (χωρίς να χρειάζεται να γίνει αίτημα για μείωση προϋπολογισμού) . Τώρα όσον αφορά την συμμετοχή του ιδιοκτήτη αν έβαλε μεγαλύτερο ποσό στους προμηθευτές-αναδόχους θα πρέπει να επιστραφεί. .
  12. Δεν χρειάζεται να κάνεις κάτι τώρα. Στο τέλος με τα τιμολόγια.
  13. Μου έτυχε και μένα κάτι παρόμοιο. Αίτηση που είχε κλείσει στις 19/9 μετά από 3 mail που έστειλα πήγε στην κατάσταση 08γ (κλασικά ΥΔ για την καταβολή των ποσών) στις 19/2 (μετά από 5 μήνες). Την ίδια μέρα τακτοποίησα τι εκκρεμότητες (19/2). Τώρα είναι πάλι στην κατάσταση 08α. Ελπίζω να μην χρειαστεί να περιμένουμε άλλους 5 μήνες.
  14. Θα σου το αποθηκεύσει αφού εκδοθεί και το Β ΠΕΑ και καταχωρήσεις τα στοιχεία του στην αντίστοιχη καρτέλα. Και θα καταχωρήσεις και όλα τα στοιχεία στην καρτέλα καταχώρηση λοιπών εξόδων.
  15. Θα πρέπει να την ζητήσει από την τράπεζα. Μου έτυχε και εμένα σε πελάτη μου να μην την την έχει πάρει στην Πειραιώς και την ζήτησε εκ των υστέρων.
  16. Tα ίδια κεφάλαια ( οι καταθέσεις δλδ που έκανε ο ωφελούμενος στους προμηθευτές) καταχωρούνται στην καρτέλα δικαιολογητικά. Οι αποδείξεις κόβονται όλες εν πιστώσει
  17. Oι διορθώσεις που σου ζήτησαν τι αφορούσαν?
  18. Ναι θα μειωθεί ο τελικός επιλέξιμος προϋπολογισμός αφού οι μπαλκονόπορτες επιδοτούνται με μικρότερο ποσό από τα παράθυρα.
  19. Το τικ σε B-ΠΕΑ θα σου το κάνει όταν ολοκληρώσεις την διαδικασία (στο στάδιο 08α) Τικ στο IBAN επίσης θα γίνει αργότερα. Όσον αφορά αυτό με τα ίδια κεφάλαια είχα και εγώ το ίδιο πρόβλημα. Τελικά κάποια στιγμή αφού ανέβασα όλα τα δικαιολογητικά και ήταν η μόνη εκκρεμότητα που είχα τα πήρε τα ποσά. Ίσως είναι κάποιο πρόβλημα του συστήματος.
  20. Kατά την 2η ενεργειακή επιθεώρηση δεν απαιτείται να καταχωρήσουμε σενάριο. Όσον αφορά την περίπτωση του πελάτη που δεν επιθυμεί να το εκτελέσει θεωρώ ότι αν παρέλθει η ημερομηνία της προθεσμίας εκτέλεσης του έργου χωρίς να έχουν ανέβει τα απαραίτητα δικαιολογητικά η αίτηση θα μεταβεί σε διαδικασία απένταξης.
  21. Θα το διορθώσεις στο ΠΑΡΑΡΤΗΜΑ VI (Έντυπο καταγραφής παρεμβάσεων) στο τέλος.
  22. Καλησπέρα και χρόνια πολλά!!! Όταν σου άνοιξε το σύστημα για να καταχωρήσεις τις εκκρεμότητες ανέβασες μόνο τις εκκρεμότητες ή έπρεπε να καταχωρηθούν εκ νέου όλα τα δικαιολογητικά? Εγώ έχω περίπτωση που μου ήρθε εκκρεμότητα από 9/12 και ακόμη είναι στην κατάσταση 08.γ-Δεν μπορώ να προχωρήσω
  23. Αν στην έκδοση της άδειας μικρής κλίμακας απαιτείται να γίνει κάποια μελέτη (πχ μελέτη εγκατάσταση συστήματος θέρμανσης ) υπάρχει ασυμβίβαστο στο Β ΠΕΑ.
×
×
  • Create New...

Σημαντικό

Χρησιμοποιούμε cookies για να βελτιώνουμε το περιεχόμενο του website μας. Μπορείτε να τροποποιήσετε τις ρυθμίσεις των cookie, ή να δώσετε τη συγκατάθεσή σας για την χρήση τους.
